能源系统高效完成兴隆山保税区隔离方舱电源建设任务
来源: 日期:2022-03-23 11:19:00 字体显示:   【打印】 【关闭】

  国网长春供电公司高效完成兴隆山保税区隔离方舱电源建设任务,3月23日凌晨电源正式投运。疫情就是命令,鉴于连日来长春地区新冠疫情防控的形势严峻,方舱医院和隔离点的建设工作分秒必争全省能源系统坚决贯彻落实省委省政府决策部署,坚定信心、迎难而上,争分夺秒、一鼓作气,为抗疫工作提供坚强有力的能源保障。

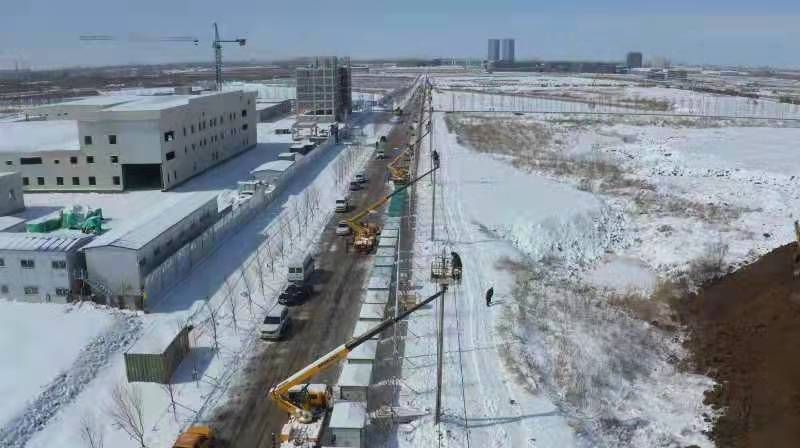

  加强组织领导,高效推进建设施工任务。省能源局和国网吉林省电力有限公司坚决落实省委、省政府的指示精神,受领任务后,迅速部署、靠前指挥,连夜赶赴现场制定供电方案。国网长春供电公司快速反应,成立了由党、政一把手担任组长,领导班子及各部门负责人担任副组长和成员的临时指挥部,下设12个专项工作组,细化编制疫情防控、安全管控、工作保障等6个专项方案,紧急调动450余名施工人员、52台施工机械进场,24小时不间断作业。坚持每日召开工程推进调度会,及时纠正计划执行偏差,实施“四小时调度机制”,及时掌握施工进度,动态调整力量分配,确保工程高效推进、及时送电。

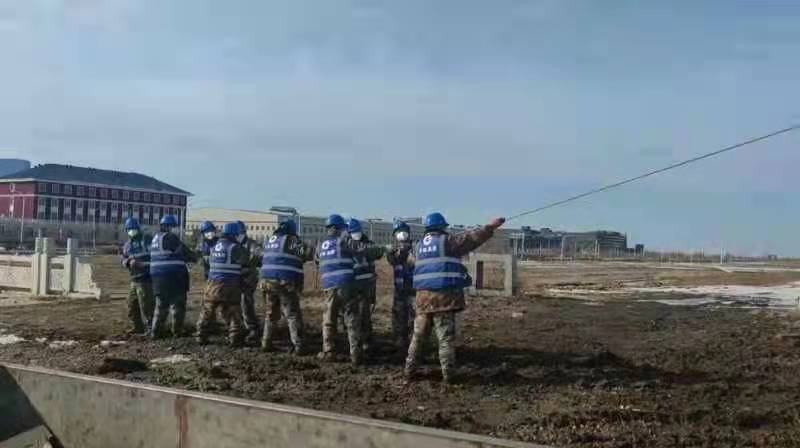

  加强现场管控,严格落实安全防护措施。国网长春供电公司坚持一手抓施工、一手抓安全,设置管控、巡查专项工作组和主、配网施工安全工作组,建立健全指挥层、监督层、执行层三级安全管理体系,层层压实压细安全责任。全员开展安全防护教育,增强施工人员安全防护意识,严格落实“现场+防疫”的安全管控要求,在施工现场严格落实“三不一测”防疫要求,实行疫情防控“三不接触”管控措施,实现建设施工全程无事故、零感染。

  加强联系协同,全力实现有效衔接。按照发改、住建等部门建设需求,多维度争取人员、设备、机械、物资等方面支持,常态化对接中铁集团、中科建等施工设计单位,推动电源建设、现场需求、建设时序有机融合,实现各层级、各环节、各链条紧密衔接。发挥省管产业单位产业链优势和定额实物储备省内规模最大作用,针对方舱隔离点电源建设,实行优先装运、优先开行,建立应急物资资源池,为全省抗疫物资需求快速响应提供坚强的能源保障。
